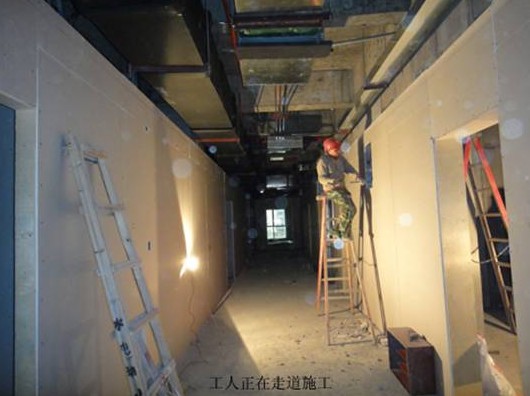

为了保证综合大楼的工程进度,使施工进度跟上施工计划,已进场15个不同专业的施工班组同时开工、交叉作业,并重点加强了装修和净化工程班组的人员,部分可以夜间施工的班组也加班作业,使工程进度明显加快。另外,其它工程进度如下:
1、病房楼七至十六层办公区域门套安装完成至30%;
2、病房楼七至十七层天花安装完成至50%;
3、病房楼七至十六层病房、阳台、卫生间墙面砖完成60%;
4、病房楼七至十六层护士站、走廊墙面砖完成30%;
5、医技楼气体工程完成至30%;
6、医技楼检验科工程完成至50%;
7、高低压室外高压电缆敷设完成65%;
8、高低压配电柜安装完成40%,变压器安装完成100%;
9、医疗净化区域装饰工程完成至78%;
10、医疗净化区域暖通工程完成至78%;
11、医疗净化区域电气工程完成至77%;
12、医疗净化区域医气工程完成至73%;
13、外架拆除完成95%,下月初完成全部拆除工程;
14、污水处理系统完成至60%。
|
