在患者及其家属与全院员工的理解和支持下,门急诊楼工程经过紧张有序的施工,已全部完成基础工程桩347根,工程建设将真正进入地下室施工阶段,现将工程进度简报如下:
1)5月7日完成最后一根基础工程桩,累计完成347根;
2)土方外运:累计完成土方89000m3,约完成土方总量的96.5%;
3)基坑支护:护壁桩、冠梁全部完成,锚索完成总工程量的97%,喷锚完成总工程量的94%;
4)完成基础承台砖胎模、垫层2800㎡;
5)同时进行的其它工作还有:基坑变形监测(由第三方执行)、绿色医院建筑设计、防雷评估报建、白蚁防治手续与实施……(基建办
周伟荣)

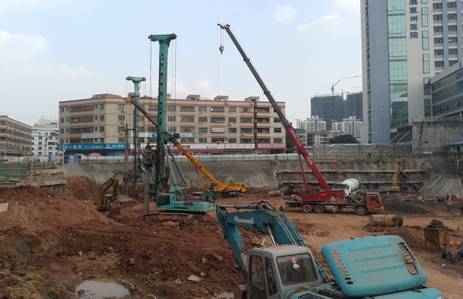

2台旋挖桩机正在施工作业

工人紧张有序制作钢筋笼

完成的基础承台砖胎模、垫层

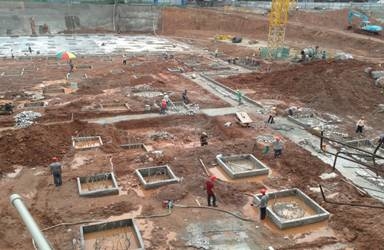

大雨后工人在排水作业与砌砖
|
